В рамках подготовки к новому отопительному сезону полтора месяца, с учетом результатов гидравлических испытаний, в Каменске-Уральском проводится ремонт тепловых сетей и трубопроводов горячего водоснабжения.
Ремонты проводятся в Красногорском и Синарском районах, создают временные неудобства потребителям. УК «Теплокомплекс» приходится переключать систему горячего водоснабжения, подавать ресурс по временной схеме, либо отключать горячую воду совсем. В июне две недели отсутствовала горячая вода в домах, запитанных от 4 коллектора. УК «Теплокомплекс» проложили временный трубопровод на участке улицы Октябрьская и проблема была снята.
В связи с ремонтами на Свердловской 20, 22, 24 и 26 — здесь полностью обновили трубопроводы и создают систему рециркуляции — две недели отсутствовала горячая вода в квартирах этих многоэтажек. Сейчас эта проблема полностью снята, хотя монтажные работы на сетях еще продолжаются.
Отсутствует подача горячей воды в поселке имени Чкалова. Здесь с 24 июня ведут работы на сетях 6 коллектора ремонтники Красногорской ИЭЦ. Завершить их планируют на этой неделе и подать горячую воду жителям 4 июля.

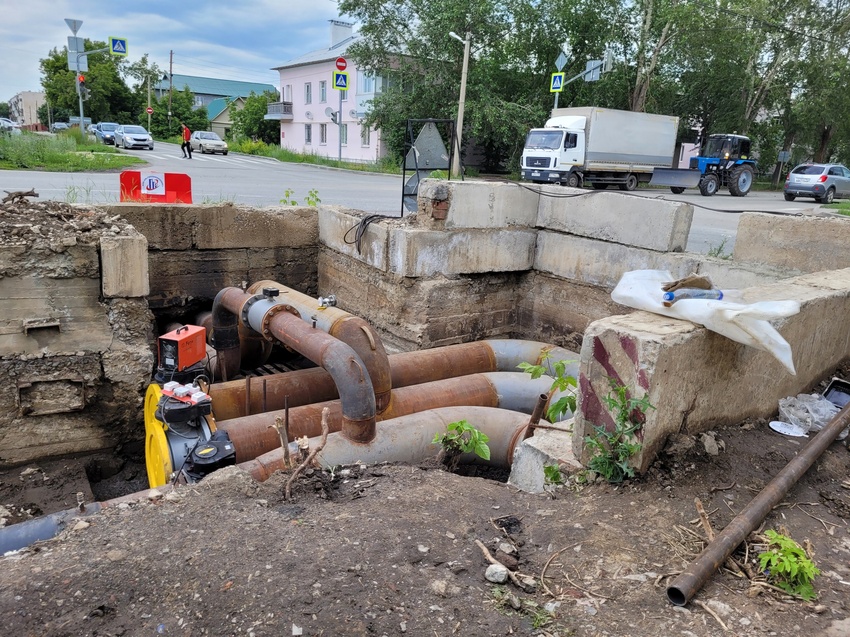

Специалисты управляющей компании «Теплокомплекс» выполнили ремонт на магистральном трубопроводе диаметром 500 мм на входе в парк трубников со стороны площади Беляева, ведут ремонт на сетях по улице Московская. На одном участке подающую трубу заменили, сейчас меняют обратку. Сегодня обнаружили еще одну утечку, тоже на Московской. В районе дома № 42. Пришлось отключать горячую воду в 36 домах. Впереди ремонтные работы по устранению этого повреждения.

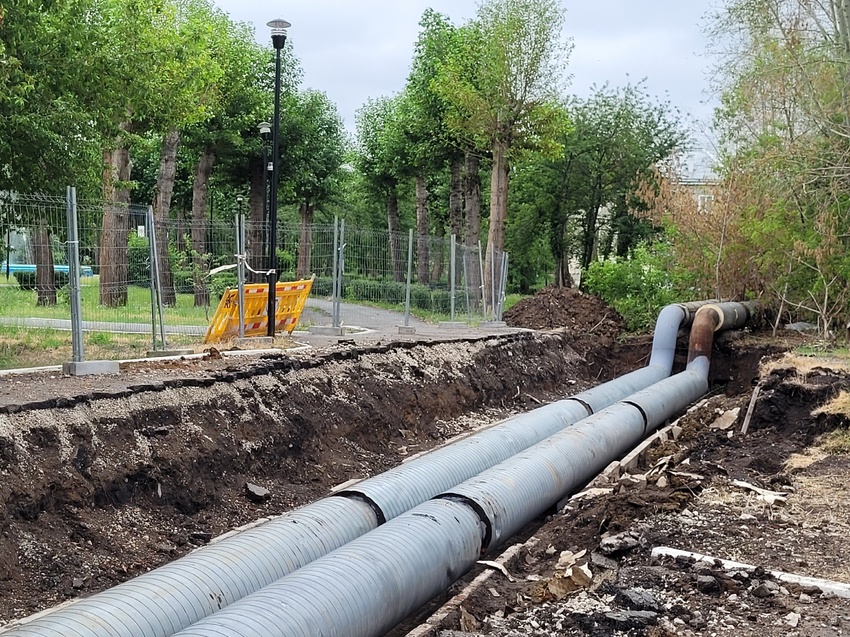

Плановые ремонты проводятся на магистральных и квартальных сетях, на вводах в жилые дома. Самый масштабный — на Октябрьской. С переходом дороги, объездами автотранспорта. На пересечении Октябрьской — Гагарина замена изношенного трубопровода уже выполнена. 7 и 8 июля аналогичные работы будут проводиться на пересечении улиц Калинина и 4-я Пятилетка. Еще через неделю — на пересечении улиц Октябрьская и Уральская. Все необходимые материалы: трубы, задвижки, железобетонные короба закуплены и готовы к использованию. Подрядчики работают профессионально. Неудобства создает дождливая погода: корректирует графики ремонтов.
Ход и соблюдение сроков подготовки к новому отопительному сезону отслеживают первый зам главы по городскому хозяйству, главы администраций Синарского и Красногорского района. Требования надзорных органов к соблюдению сроков и качества ремонтных работ стали жестче, отмечает первый зам главы Владимир Горенков. Руководители ТЭЦ, водогрейных котельных, УК «Теплокомплекс» и управляющие компании степень своей ответственности осознают и принимают меры, чтобы выполнить работы в срок. К примеру, УК ЖСК, УК «Стройком», управляющая компания «Вертикаль», ООО «Горстройцентр» промывки систем отопления в домах уже провели, в домах КУДЕЗ они продолжаются.
Результатом проделанной всеми работы станут паспорта готовности к новому отопительному сезону. Их должны иметь все участники этого процесса: ТЭЦ и котельные, транспортирующая организация, управляющие компании, ТСЖ и учреждения социальной сферы.
Комментарии
